4月份第三周,维修进展情况通报

作者:admin 时间:2010/4/21 17:25:06 【打印此页】关闭】

       自3月17日进入非供暖期以来,在生产科的正确领导和认真督导下,检修工作按照计划一切进展顺利。现将一周检修工作进展情况通报如下:
       张小仓组4月12日至20日,分别对农发行换热站、太极景润换热站进行了检修;李虎组4月14日至16日检修丰收小区换热站,4月16日至19日,检修中国人寿换热站,截止到4月19日已完成中国人寿换热站检修。通过检修,共需更换18个大阀门,其中DN150截止阀7个,DN200截止阀8个,DN250截止阀3个。
      厂区张增亮组已完成4台冷渣机,刮板机检修,防尘网铜丝绳更换,两台给风机检修。
目前三组都在按照检修计划进行,其中李虎、张小仓组还略有提前。
检修内容主要包括:
    (1)板换进行清洗并用YZ—101除垢剂进行湿法保养;
    (2)将一次管网、二次管网除污器打开,清洗干净滤网;
    (3)对所有循环泵拆开,检查水泵叶轮是否磨损,是否需更换;同时检查水泵电机轴承,先清洗,然后判断是否磨损,更换,最后再重新加黄油安装;
    (4)对所有补水泵先拆开检查水泵叶轮是否磨损,更换,联轴器是否磨损更换,再检查水泵电机轴承,先清洗,然后判断是否磨损,更换,最后再重新加黄油安装;
    (5)对所有一次、二次网阀门检查,关不严,漏水严重的更换或维修,其余填盘根,丝杆加黄油保养;
    (6)对所有仪表(包括温度表、压力表、电接点压力表、温度传感器)检查,不符合计量要求的更换;
    (7)对配电柜内各种开关、交流接触器、过流保护器进行检查,线头松紧检查,线路规范检查,如有损坏必须更换,最后用压缩空气吹灰保养;
    (8)对部分不完善设施(如排气阀安装不合理,照明线路不规范)进行整改或加装;

 下图为,生产科到现场检查督导工作时拍摄的照片。

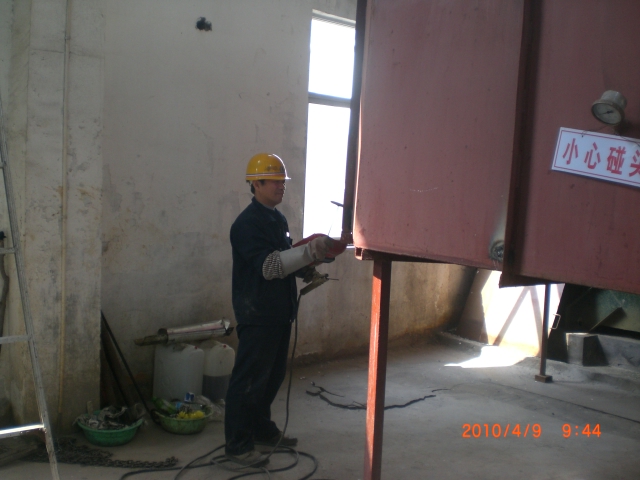

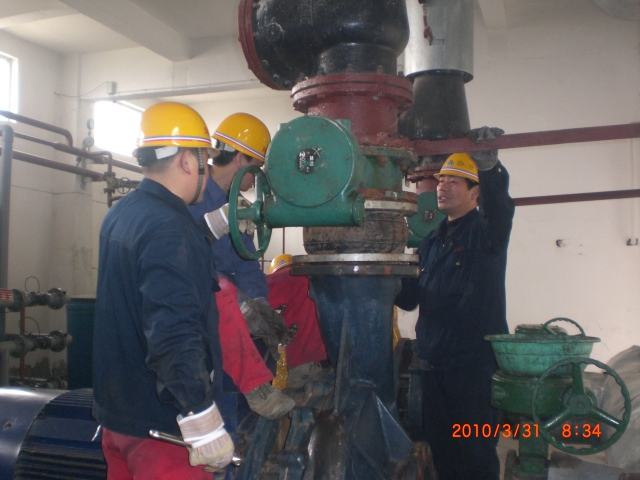

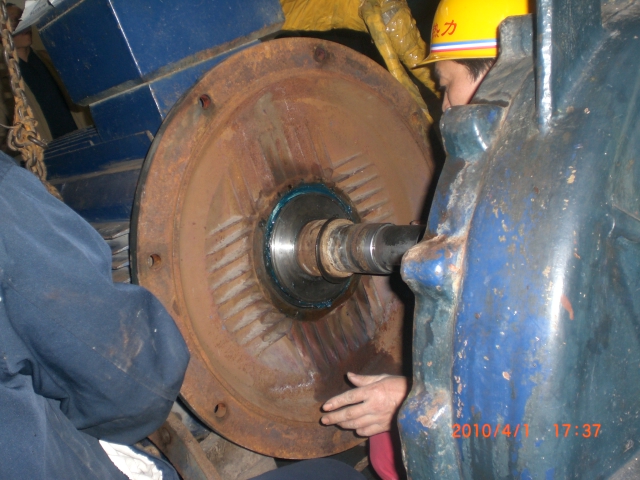

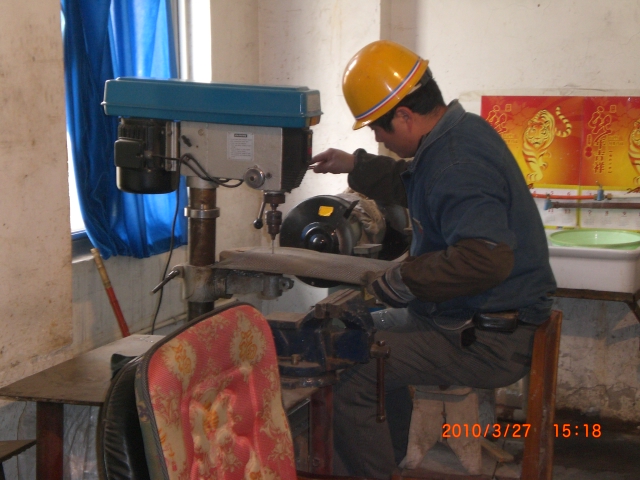

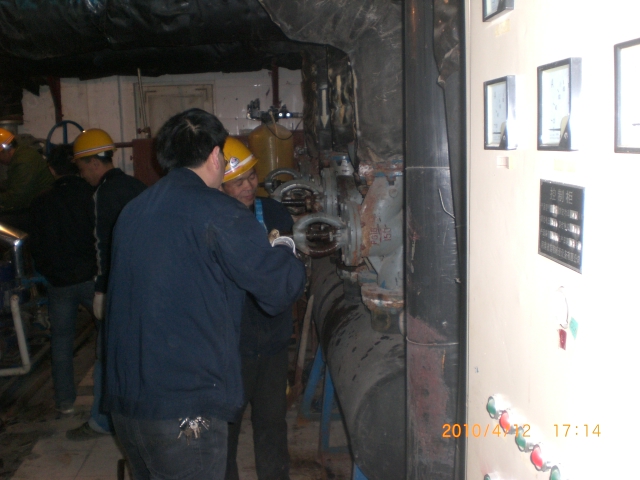

图(一)张小仓组农发行换热站

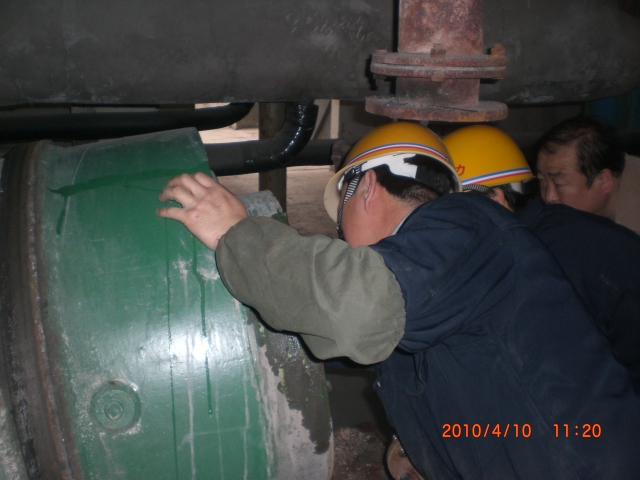

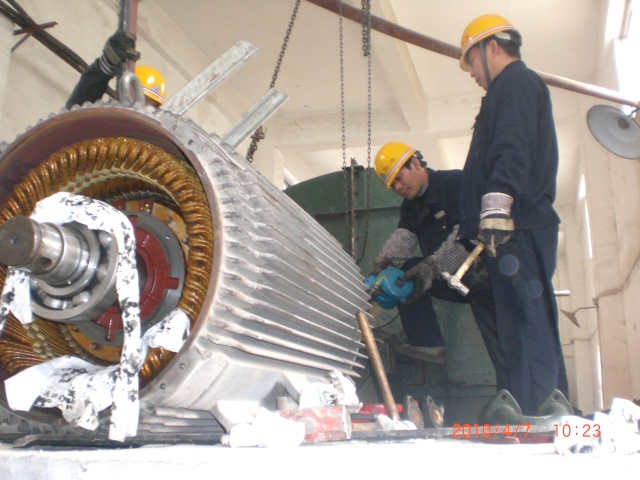

图(二)张小仓组太极换热站

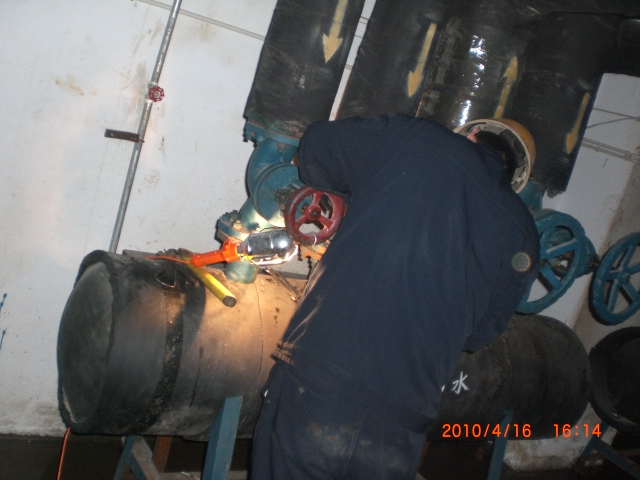

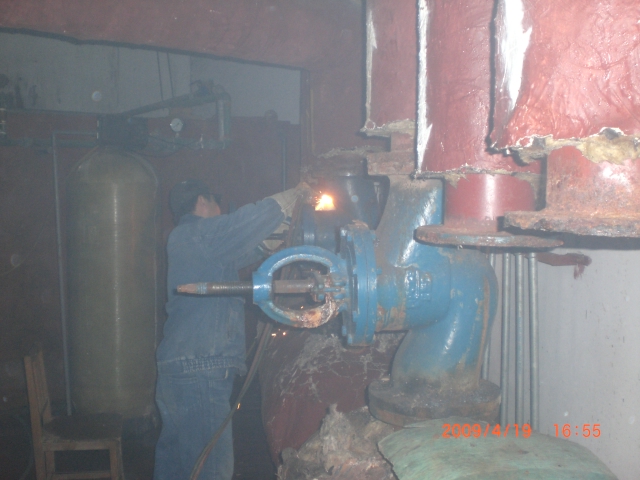

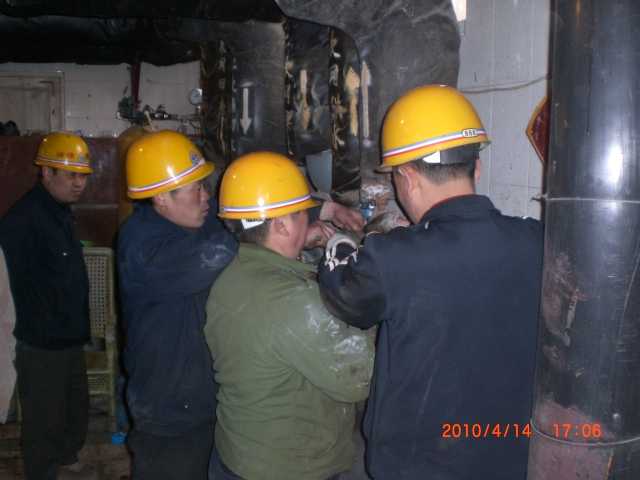

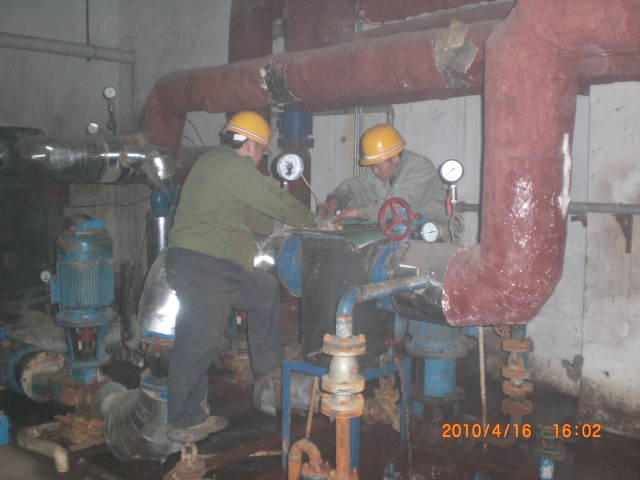

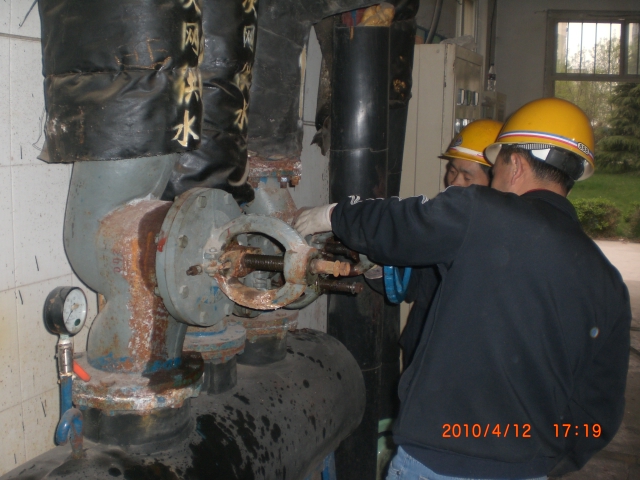

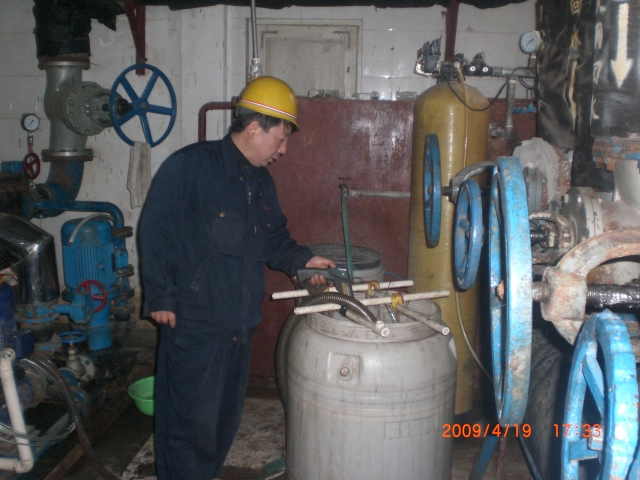

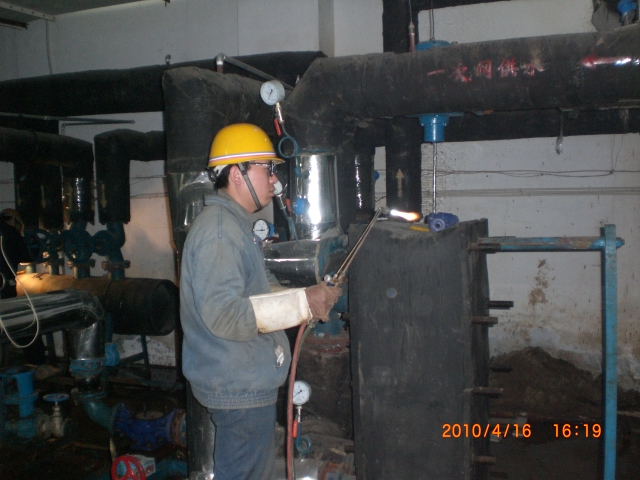

图(三)李虎组中国人寿换热站

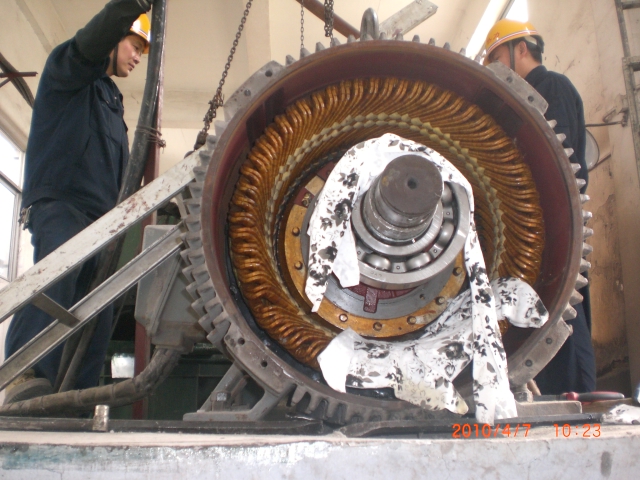

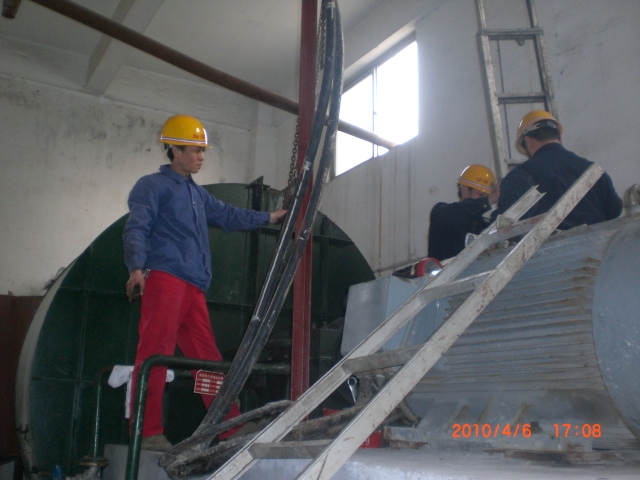

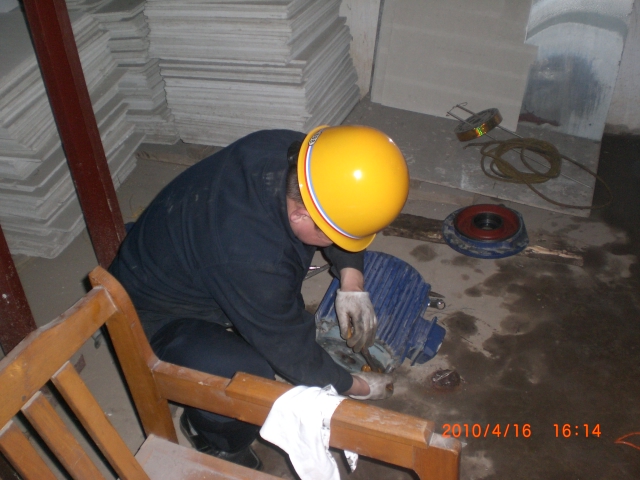

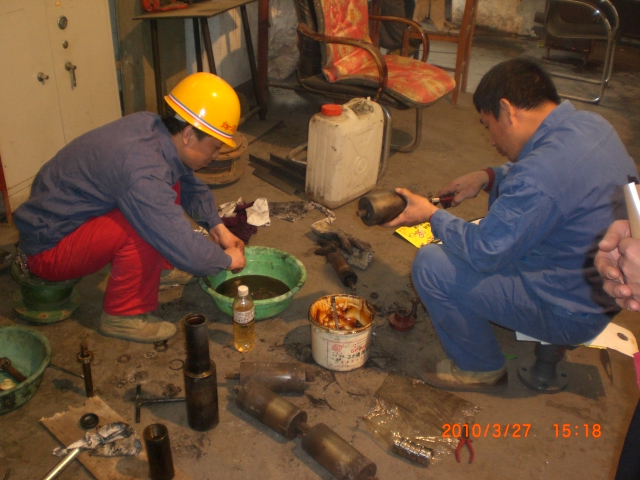

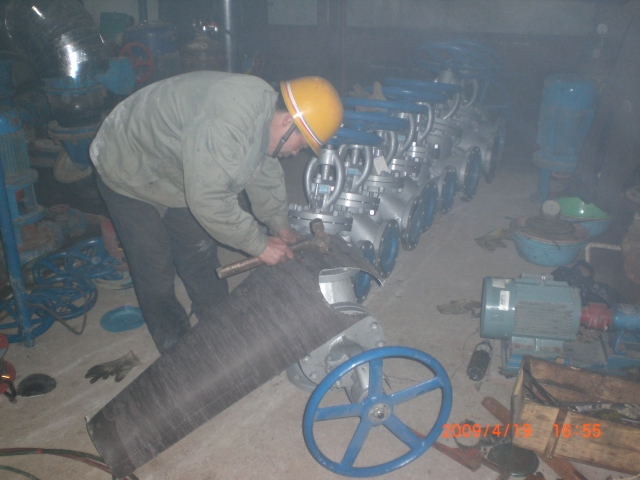

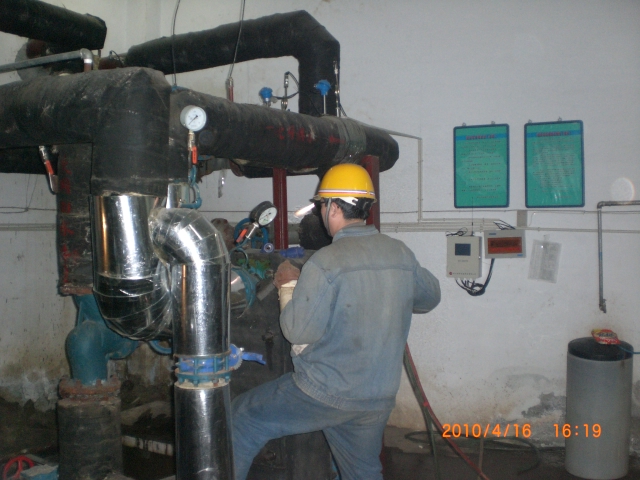

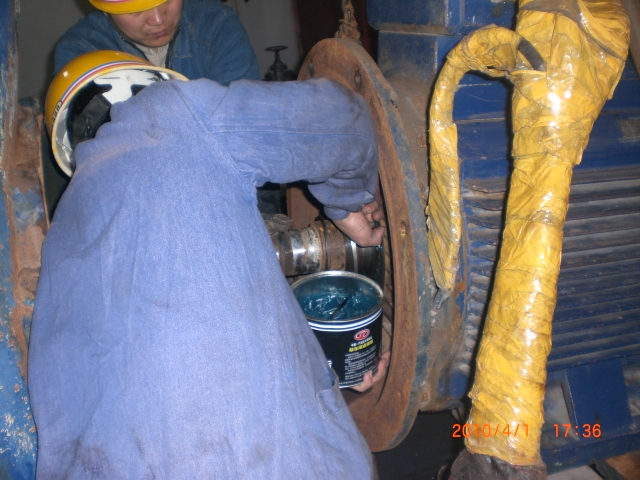

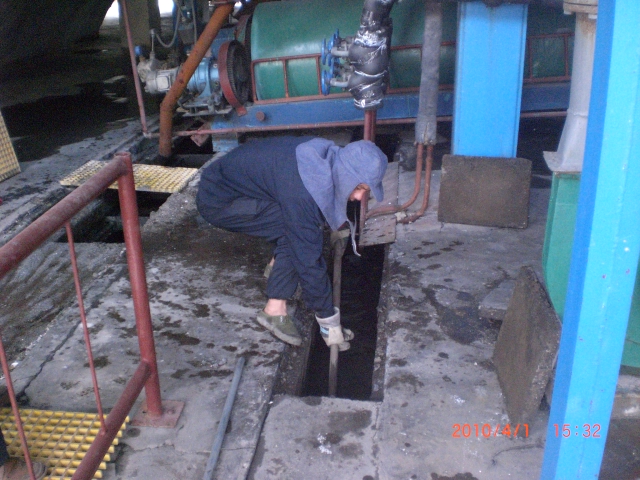

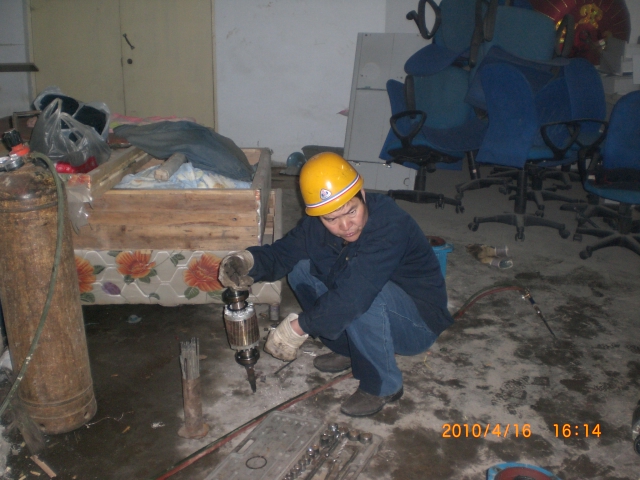

图(四)厂区张增亮组
