五月份第二周,检修进展情况通报

作者:admin 时间:2010/5/17 10:24:25 【打印此页】关闭】

      截至5月11日下午,锦华苑换热站、焦南监狱低层换热站、技术监督局换热站、龙源世家换热站等四个换热站的检修工作已全部结束。至此,全部65个换热站的检修任务现已完成30个,计划到7月上旬,换热战的检修工作将全部结束。

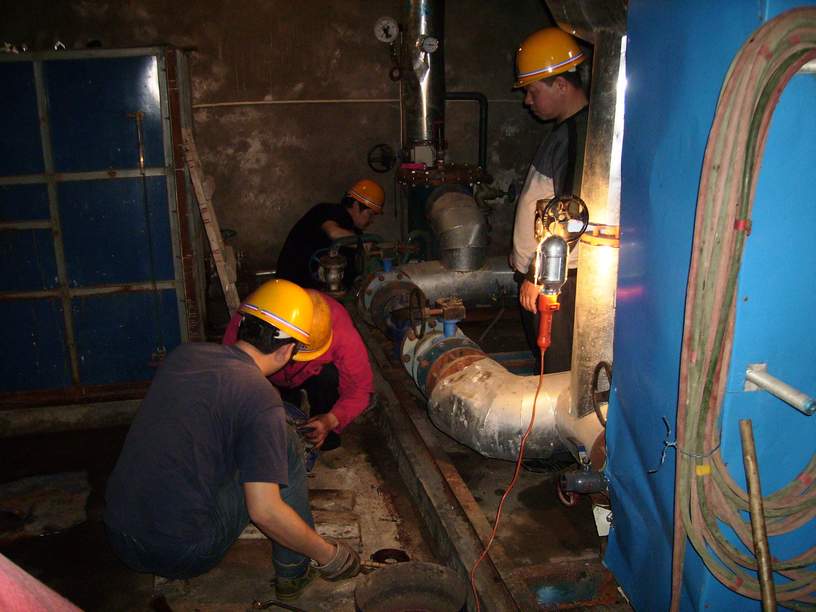

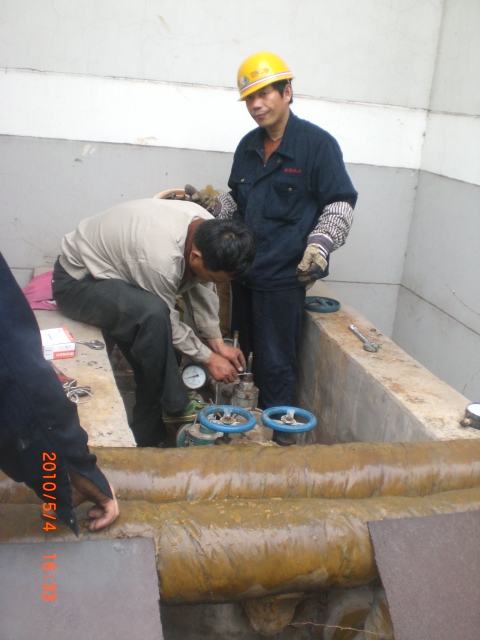

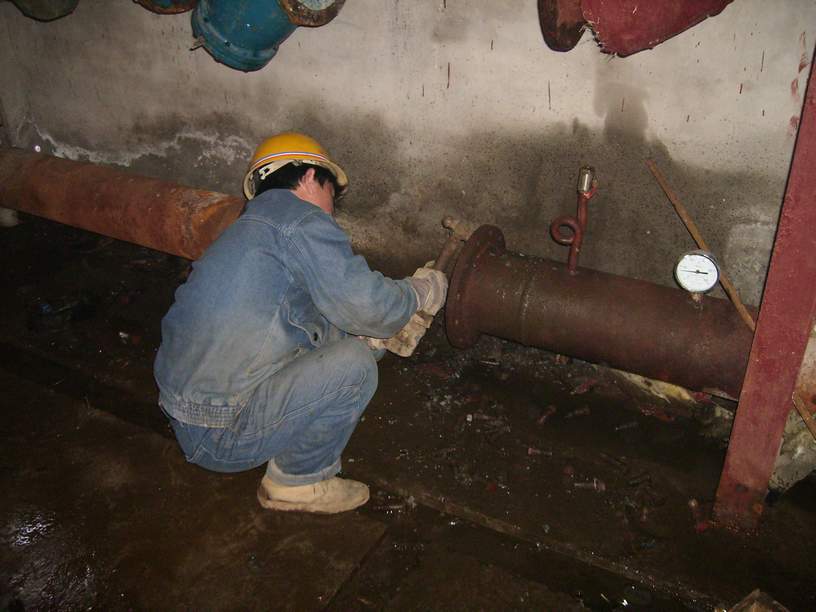

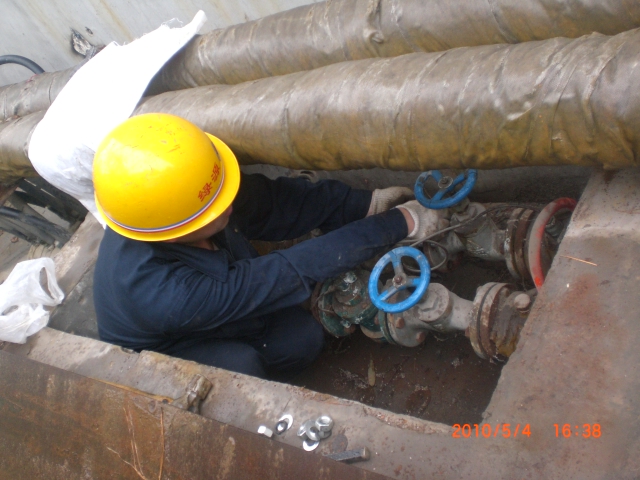

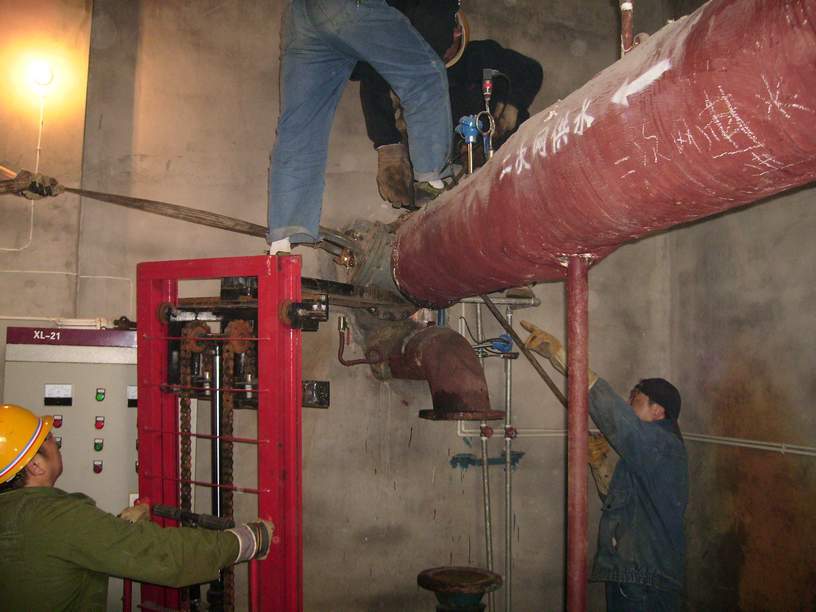

     锦华苑换热站除正常检修(正常检修水泵、板换、配电柜、除污器)外,更换5个一、二次网DN200截止阀; 焦南监狱低层换热站更换2个一次网DN250截止阀;技术监督局换热站更换了8个DN200截止阀,2个DN150截止阀。龙源世家2#楼的检修工作也已完成。 张增亮组完成龙源湖小区28个一次阀门井检修。

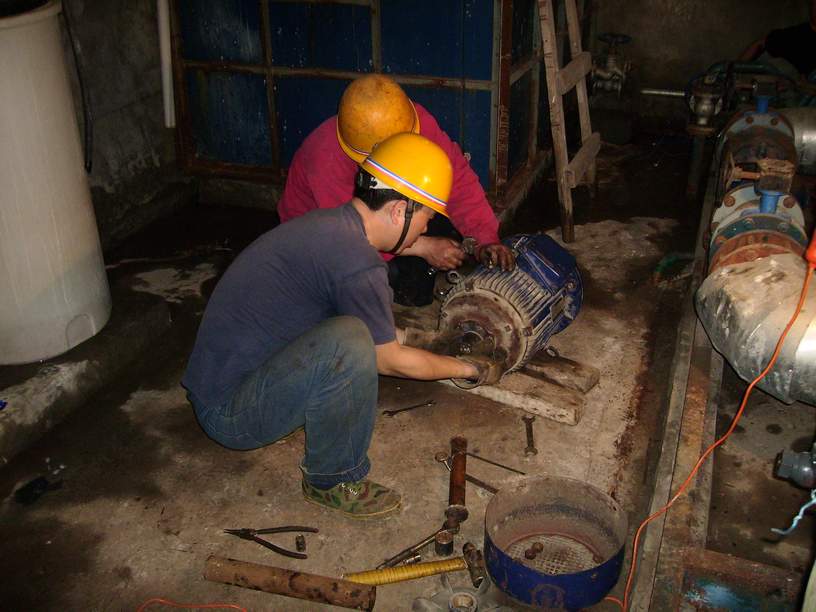

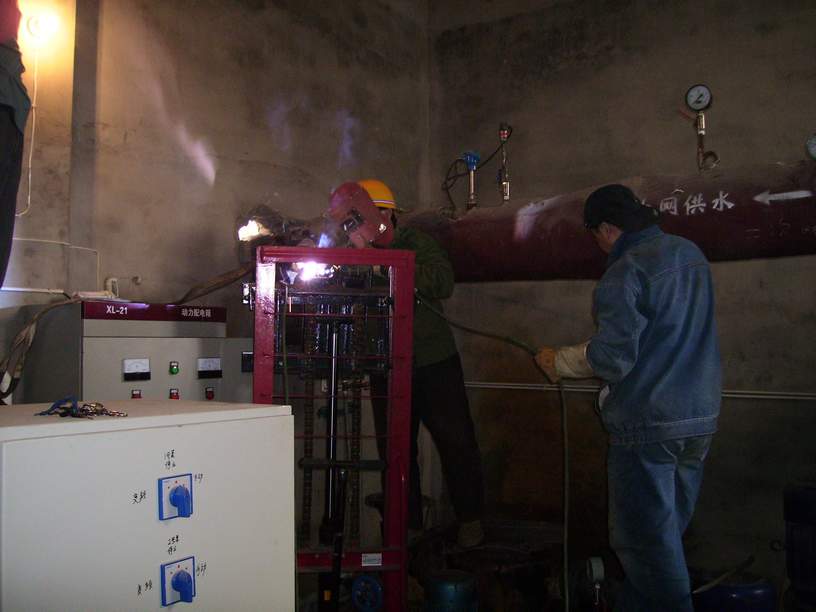

图(一)锦华苑检修现场

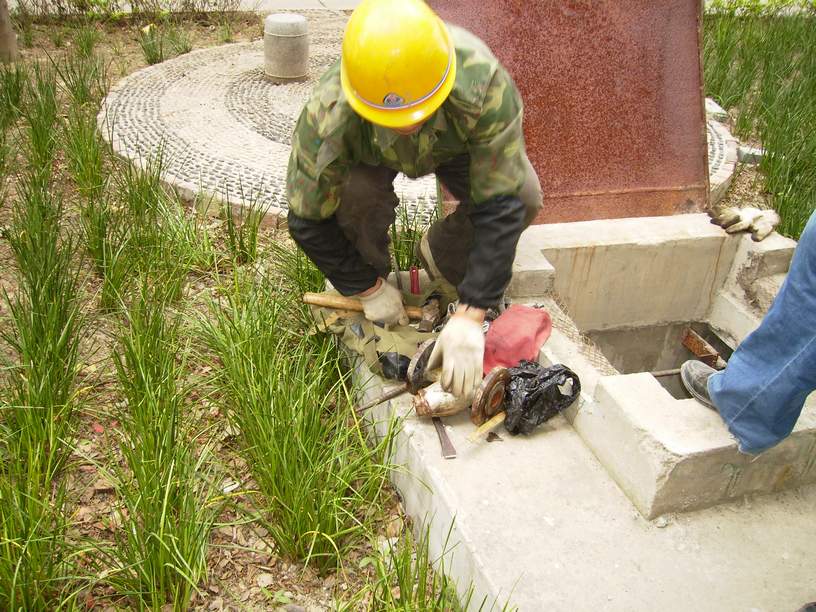

图(二)龙源湖阀门井检修现场

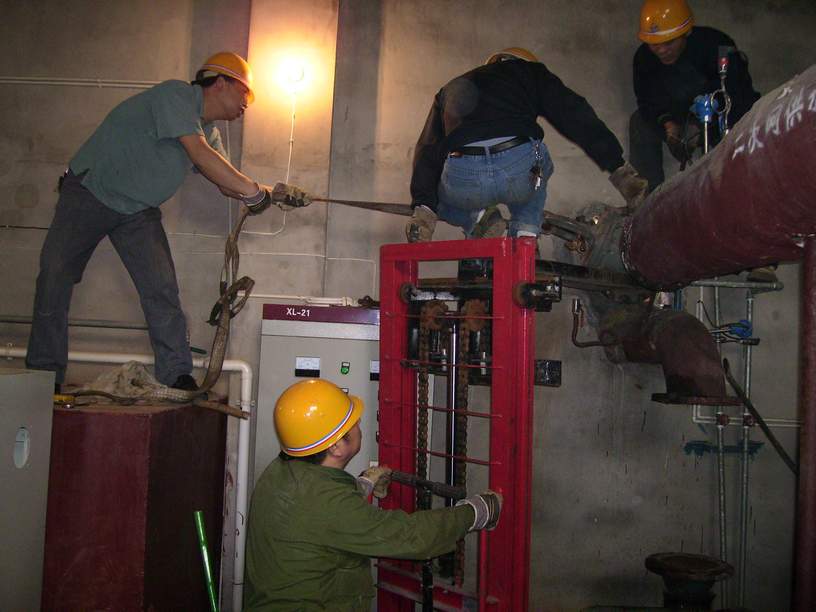

图(三)技术监督局换热站检修现场
